九九精品视频免费观看视频_亚洲天堂午夜影院在线观看_亚洲午夜一区二区_中文字幕乱码乱人妻

本站支持IPv6
無障礙
工程建設領域項目信息公開專欄

恩平市西坑灌區第一期節水配套改造項目實施情況



  一、基本情況

  恩平市西坑灌區第一期節水配套改造項目經恩平市發展和改革局《關于恩平市西坑灌區第一期節水配套改造項目立項的批復》(恩發改投〔2020〕20號)文件批復立項興建。項目建設內容包括:改造渠道6.66km(總干渠3.76km,南干渠2.9km),重建或加固渠系建筑物22座,管理房2座,配套建設灌區信息化工程等。

  該項目法人為恩平市水利工程建設服務中心,質量監督單位為江門市水利工程質量管理中心,設計單位為江門市科禹水利規劃設計咨詢有限公司,施工單位為廣東省水利水電建設有限公司,監理單位為廣州穗科建設管理有限公司,檢測單位為江門市水利水電工程質量檢測站有限公司。

  二、投資計劃及資金支付情況

  該項目概算總投資為2329.90萬元,其中中央資金1816.00萬元、江門補助48.15萬元,其余465.75萬元由恩平市本級自籌。

  本項目已落實資金2329.90萬元,其中中央資金1816.00萬元、江門補助48.15萬元、恩平市本級自籌465.75萬元均已落實。

  至目前,項目累計支付資金1308.16萬元,其中中央1196萬元、江門市級48.15萬元、恩平本級64.01萬元。

  三、工程進展情況

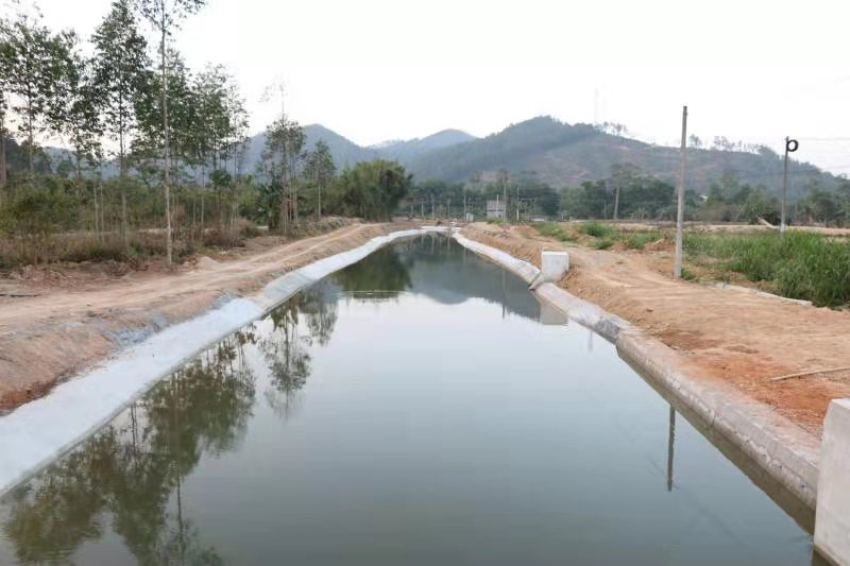

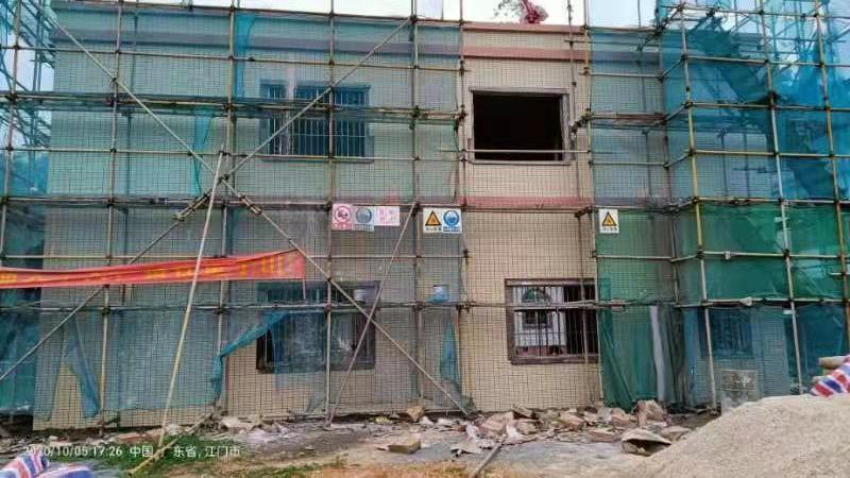

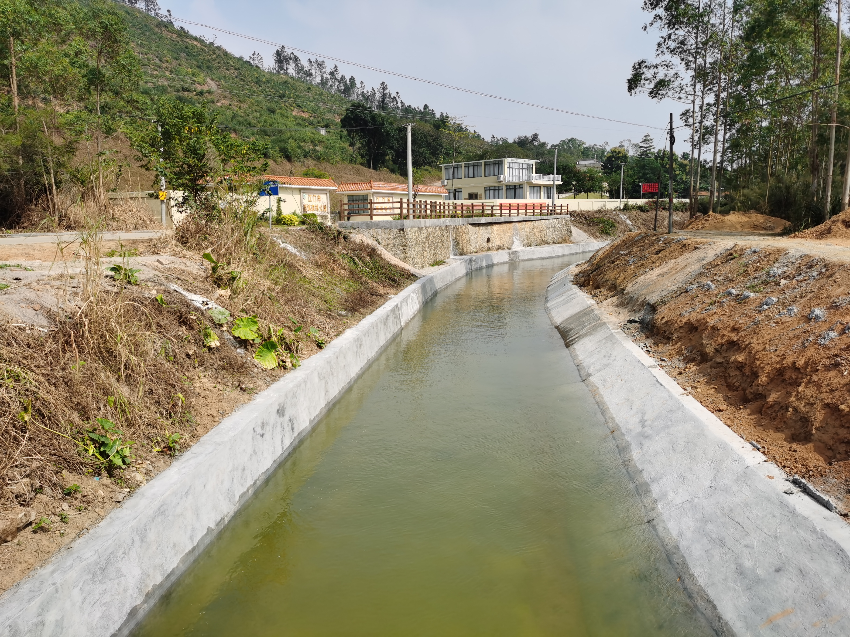

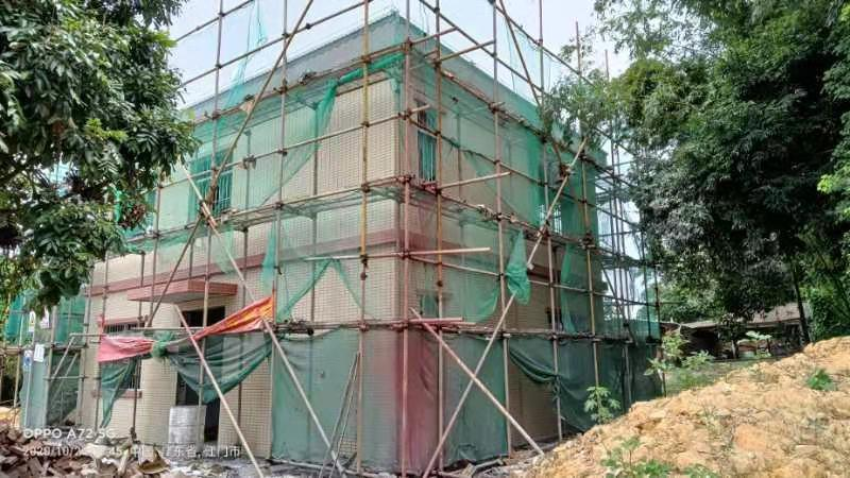

  該項目于2020年6月30日開工建設。目前,已完成工程投資約1750萬,占投資總額75.1%。其中,2座管養房及2km總干渠渠道主體工程建設已基本完成,渠道清表土、渠頂路面清基及臨時施工道路修整已完成100%。為保障牛江鎮冬種春耕用水需求,2km總干渠于2020年11月15日開始通水,余下渠段已同步全面開展。











恩平政務
恩平政務
微信公眾號
恩平政務
恩平政務
官方微博
版權所有:恩平市人民政府   主辦:恩平市人民政府辦公室
站點地圖    聯系方式    網站標識碼:4407850057
ICP備案號:粵ICP備05085446號

粵公網安備 44078502000006號
